Notícias



Clique para assistir o vídeo!

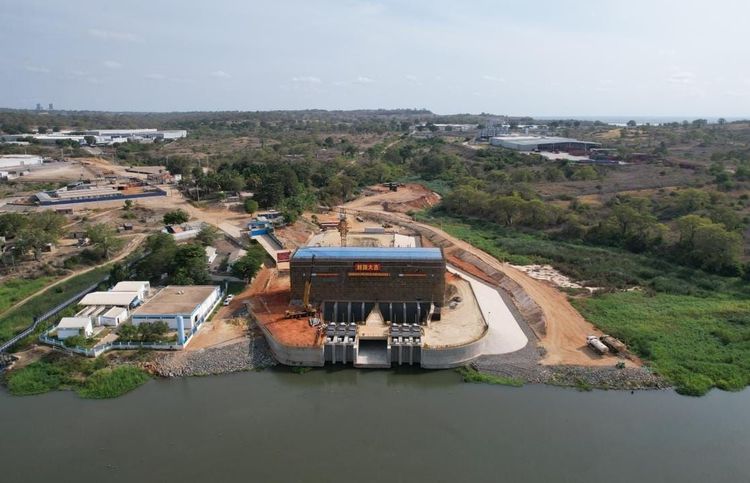

Aproveitamento Hidroeléctrico do Luachimo

Governo 10-07-2026
NDUE E CALUCUVE PREPARAM UM NOVO CICLO DE DESENVOLVIMENTO NO SUL DE ANGOLA

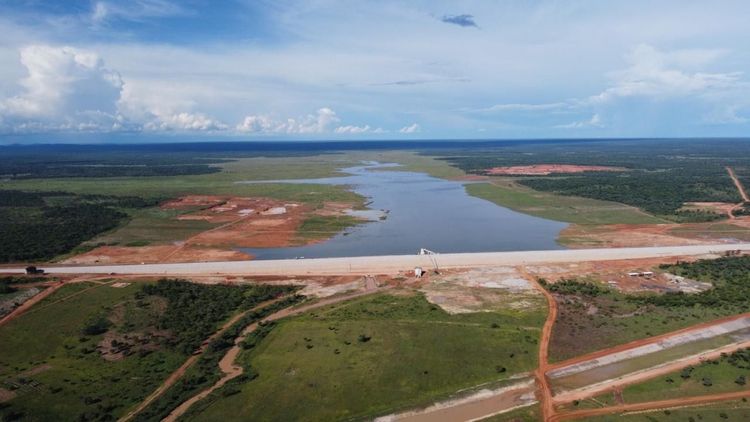

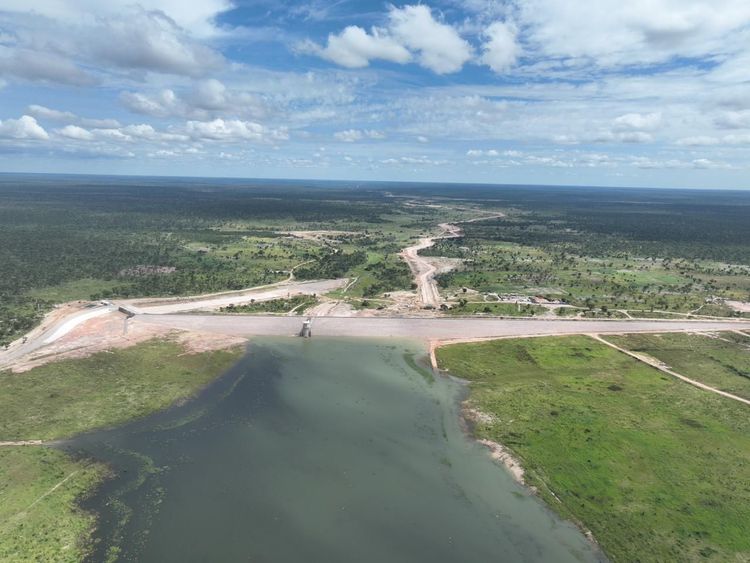

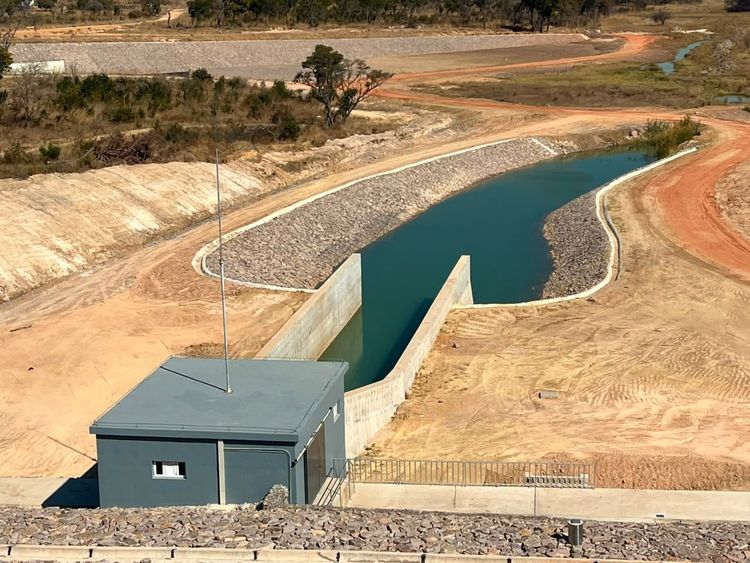

As barragens do Ndue e do Calucuve entram na fase final de conclusão, afirmando-se como duas das mais importantes infra-estruturas do Programa de Combate aos Efeitos da Seca no Sul de Angola (PCESSA), uma iniciativa estratégica do Executivo liderado pelo Presidente da República, João Manuel Gonçalves Lourenço, implementada pelo Ministério da Energia e Águas, com vista a reforçar a segurança hídrica, promover a resiliência climática e impulsionar o desenvolvimento sustentável da região.

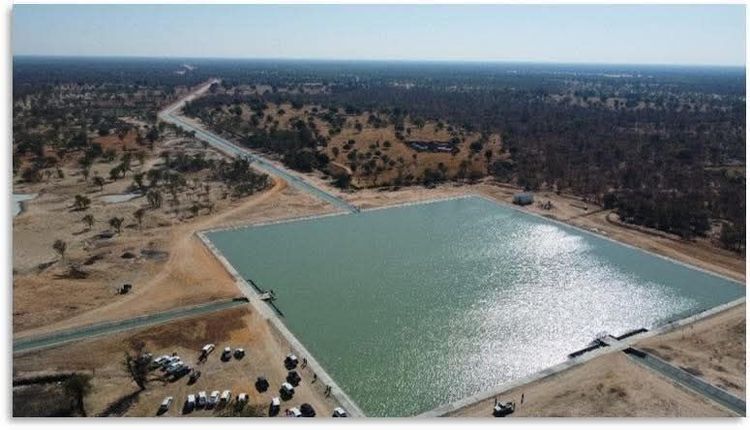

Com uma capacidade conjunta superior a 300 milhões de metros cúbicos de armazenamento de água, estas duas infra-estruturas irão garantir maior disponibilidade de recursos hídricos e criar condições para uma profunda transformação económica da província do Cunene e de toda a região.

A disponibilidade permanente de água permitirá expandir a agricultura irrigada, aumentar a produção agropecuária, impulsionar a agro-indústria, dinamizar o comércio e criar novas oportunidades de emprego e rendimento para milhares de famílias.

Os benefícios reflectem-se igualmente no reforço da segurança alimentar, na redução da dependência de importações de produtos agrícolas, na valorização das economias locais e na atracção de investimento privado, contribuindo para um desenvolvimento mais sustentável, resiliente e inclusivo.

Além da sua função de abastecimento de água, as barragens do Ndue e do Calucuve constituem plataformas para o desenvolvimento de novas actividades económicas, incluindo a futura produção aquícola, consolidando o PCESSA como um dos mais relevantes programas estruturantes do Executivo para a diversificação da economia nacional, a adaptação às alterações climáticas e a melhoria da qualidade de vida das populações.

Fonte: GTICII
Governo 29-06-2026
EXECUTIVO ACELERA ELECTRIFICAÇÃO DO INTERIOR DE MALANJE COM CONSTRUÇÃO DE NOVAS LINHAS DE TRANSPORTE E DISTRIBUIÇÃO DE ENERGIA

O Executivo Angolano continua firmemente empenhado na expansão do acesso à energia eléctrica em todo o território nacional, através da implementação de projectos estruturantes que promovem o desenvolvimento económico, a inclusão social e a melhoria das condições de vida das populações.

Neste âmbito, o Ministério da Energia e Águas está a implementar duas importantes linhas de transporte de energia na província de Malanje, no quadro da estratégia nacional de expansão do acesso à electricidade.

Os projectos representam um passo decisivo para a electrificação de várias localidades da região, impulsionando o desenvolvimento económico e social das comunidades beneficiárias.

Com uma tensão de 110 kV, encontram-se em construção a Linha Malanje – Kiwaba N'Zogi, com 81 quilómetros de extensão, e a Linha Malanje – Caculama-Mucari, com 59 quilómetros.

O projecto contempla igualmente a construção de duas novas subestações de 110/30 kV, localizadas em Kiwaba N'Zogi e Caculama-Mucari, bem como a ampliação da subestação existente em Malanje, através da instalação de dois novos painéis de linha.

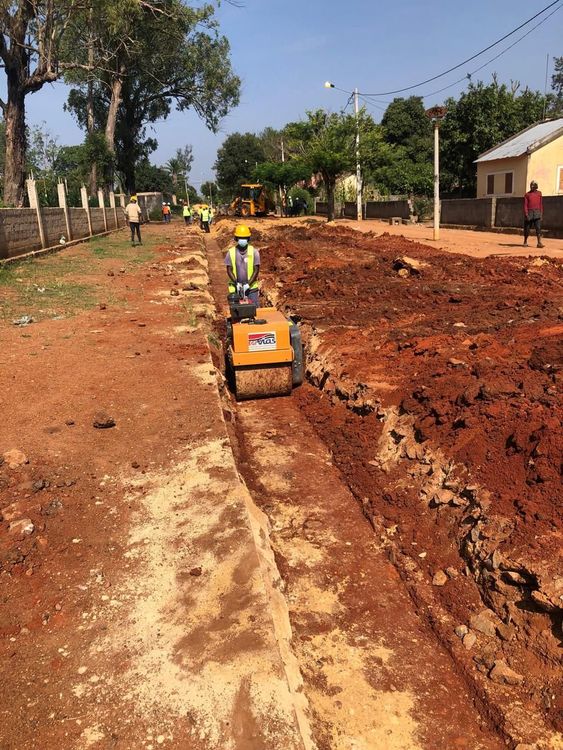

Estas infra-estruturas serão complementadas por extensas redes de média tensão a 30 kV e de baixa tensão, destinadas ao fornecimento de energia eléctrica às habitações, instituições públicas, unidades produtivas e serviços sociais, incluindo sistemas de iluminação pública nas principais vias das localidades abrangidas.

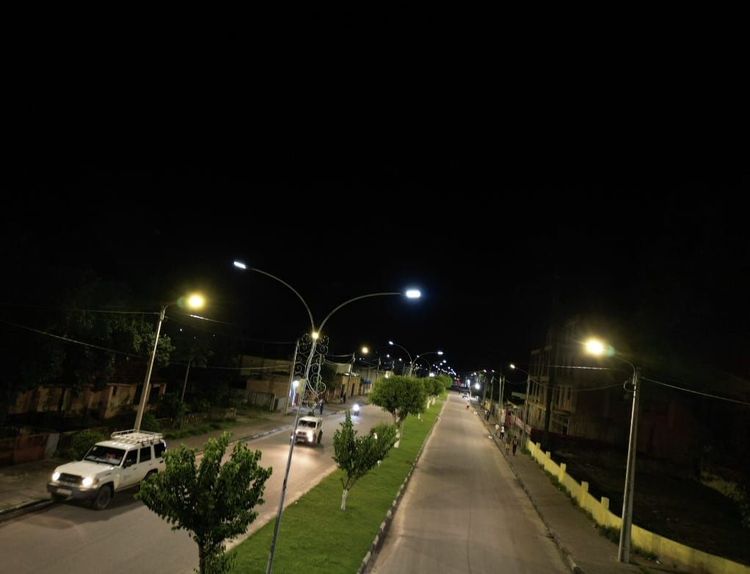

A iniciativa beneficiará directamente cerca de 47.000 habitantes e permitirá a electrificação de milhares de residências nas localidades de Caculama-Mucari, Muquixi, Catala, Caxinga, Quela, Xandel, Kiwaba N'Zogi, Gunza Muanha, Mufuma e Caombo, contribuindo para a dinamização da actividade económica local, a melhoria dos serviços sociais básicos e o reforço das oportunidades para as famílias.

Além dos benefícios proporcionados pelo acesso à energia eléctrica, a execução das obras tem gerado empregos directos e indirectos, com particular incidência na juventude local, através da contratação de mão-de-obra para actividades de construção, logística, apoio técnico e serviços complementares, dinamizando a economia das comunidades abrangidas.

As obras das linhas de transporte tiveram início em Outubro de 2025 e registam progressos consistentes, estando a sua conclusão prevista para Setembro de 2026.

Já os trabalhos das redes de média tensão arrancaram em Abril de 2026 e deverão ficar concluídos entre Outubro de 2026 e Março de 2027.

O Ministério da Energia e Águas acompanha permanentemente a execução desta empreitada, através de mecanismos de monitorização técnica e administrativa que asseguram o cumprimento dos cronogramas estabelecidos e dos mais elevados padrões de qualidade na implementação das infra-estruturas.

Este acompanhamento reflecte o compromisso do Executivo em garantir que os benefícios destes investimentos cheguem às populações no mais curto espaço de tempo possível, permitindo que famílias, serviços públicos e actividades económicas usufruam rapidamente das vantagens proporcionadas pelo acesso à energia eléctrica.

O Ministério da Energia e Águas reafirma que estes investimentos integram a estratégia do Executivo para a expansão da rede eléctrica e a universalização do acesso à energia, constituindo mais uma demonstração do compromisso do Estado em reduzir as assimetrias regionais, promover o desenvolvimento harmonioso do território e assegurar que mais cidadãos beneficiem do acesso à energia eléctrica.

Através destes investimentos estruturantes, o Estado Angolano continua a impulsionar a transformação económica e social das comunidades, promovendo o desenvolvimento local, o crescimento da actividade produtiva e a melhoria sustentável da qualidade de vida das populações.

Fonte: GTICII
Governo 19-06-2026
FONAS CONSOLIDA VISÃO ESTRATÉGICA PARA A UNIVERSALIZAÇÃO DOS SERVIÇOS DE ÁGUA, SANEAMENTO E HIGIENE EM ANGOLA

O Ministério da Energia e Águas realizou hoje mais uma sessão de trabalho no âmbito do Fórum Nacional de Água e Saneamento (FONAS), dedicada ao quarto eixo estratégico da plataforma, centrado na universalização dos serviços de Água, Saneamento e Higiene (ASH) nas escolas e unidades de saúde.

O FONAS constitui uma das mais importantes plataformas de coordenação multissectorial do país no domínio da água, saneamento e higiene, congregando diversos departamentos ministeriais sob coordenação do Ministério da Energia e Águas e subcoordenação do Ministério do Ambiente.

A sua missão consiste em transformar consensos políticos e técnicos em acções concretas e sustentáveis, alinhadas com o Plano de Desenvolvimento Nacional (PDN) 2023-2027, a preparação do futuro PDN 2028-2032, a Agenda 2063 da União Africana e os Objectivos de Desenvolvimento Sustentável.

Após o seu relançamento em 2023, o FONAS tem-se afirmado como um instrumento estratégico para o reforço da coordenação sectorial e para a construção de uma visão integrada sobre os desafios e oportunidades do sector.

Na sequência de um amplo processo de auscultação nacional, foram definidos sete eixos estruturantes que orientam a actuação da plataforma, abrangendo a institucionalização do FONAS, o fortalecimento legal e institucional do sector, a priorização do saneamento, a universalização dos serviços de ASH em escolas e unidades sanitárias, a sustentabilidade das empresas públicas de água e saneamento, a governação de dados e o desenvolvimento da investigação, ensino e formação especializada.

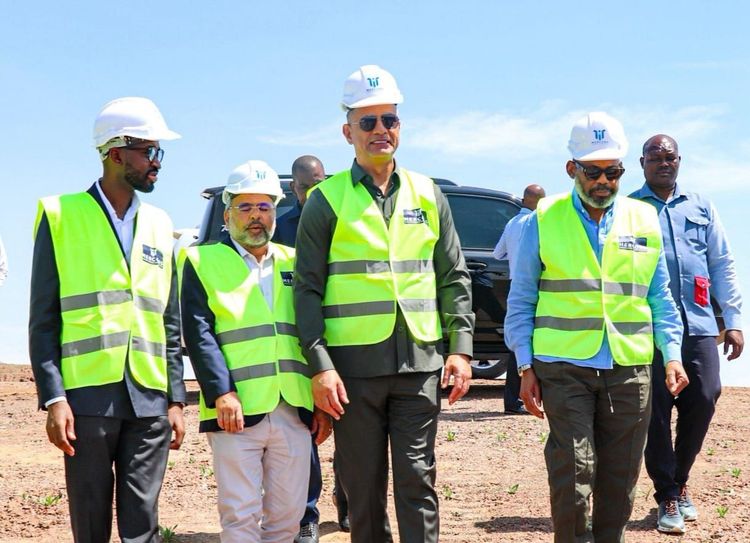

Sob liderança do Ministro da Energia e Águas, João Baptista Borges, o FONAS tem promovido workshops técnicos e estratégicos para consolidar estes eixos e criar bases sólidas para uma governação mais eficiente, participativa e orientada para resultados.

Durante a sessão de hoje, os participantes debateram o mapeamento dos programas em curso, a identificação das instituições prioritárias, os mecanismos de financiamento plurianual, a formação de comités locais de gestão e de técnicos de manutenção, bem como a integração dos dados sectoriais nos sistemas dos Ministérios da Educação e da Saúde.

O acesso a serviços seguros e sustentáveis de água, saneamento e higiene nas escolas e unidades de saúde constitui uma condição essencial para a promoção da saúde pública, melhoria da qualidade do ensino, dignidade humana e desenvolvimento social e económico do país.

Por esta razão, o Executivo Angolano considera este objectivo uma prioridade nacional.

O Ministério da Energia e Águas reafirma que o FONAS continuará a desempenhar um papel determinante na articulação interinstitucional e na definição de políticas públicas capazes de acelerar a universalização dos serviços de água, saneamento e higiene em todo o território nacional, contribuindo para o alcance do ODS 6 – Água Potável e Saneamento e para a construção de uma Angola mais saudável, resiliente, sustentável e preparada para os desafios do futuro, promovendo o desenvolvimento humano, a inclusão social e a melhoria contínua das condições de vida das populações.

Fonte: GTICII
Governo 16-06-2026
EXECUTIVO REFORÇA EXPANSÃO DA REDE ELÉCTRICA EM LUANDA E ICOLO E BENGO COM PROJECTOS ESTRUTURANTES NO MUSSULO, CABO LEDO, SANGANO E MUXIMA

O Executivo angolano, por intermédio do Ministério da Energia e Águas, continua a concretizar a sua estratégia de desenvolvimento nacional através da implementação de projectos estruturantes de electrificação nas Províncias de Luanda e Icolo e Bengo, com destaque para a Península do Mussulo, Cabo Ledo, Sangano e Muxima.

Estas intervenções visam ampliar o acesso à energia eléctrica de forma segura, estável e sustentável, promovendo melhores condições de vida para as populações, o desenvolvimento económico local, o fortalecimento dos serviços públicos e a redução das assimetrias territoriais.

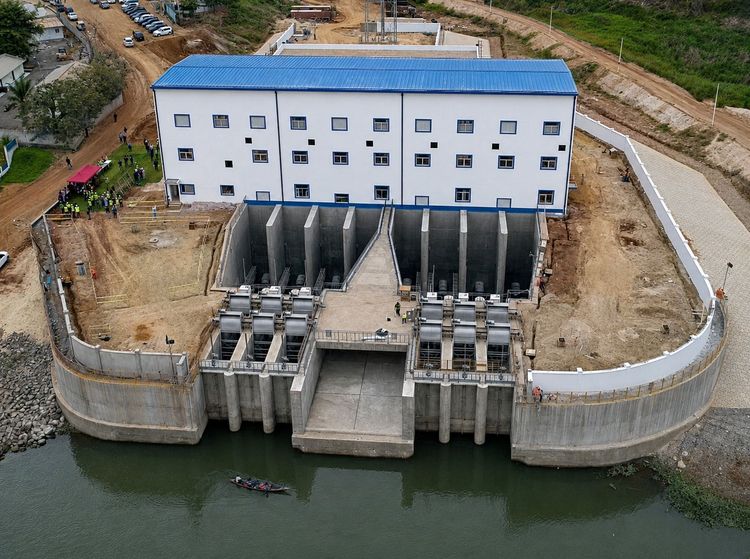

Na Península do Mussulo, o projecto de electrificação, iniciado em Março de 2024, atingiu cerca de 99% de execução física.

Foram construídos 49 quilómetros de rede de Média Tensão, incluindo cabo submarino, 35 quilómetros de rede de Baixa Tensão, instalados 24 Postos de Transformação, realizadas 2.564 ligações domiciliárias e implementados 950 pontos de iluminação pública.

A empreitada encontra-se em fase de conclusão, com trabalhos finais de optimização da rede e reforço da capacidade de distribuição.

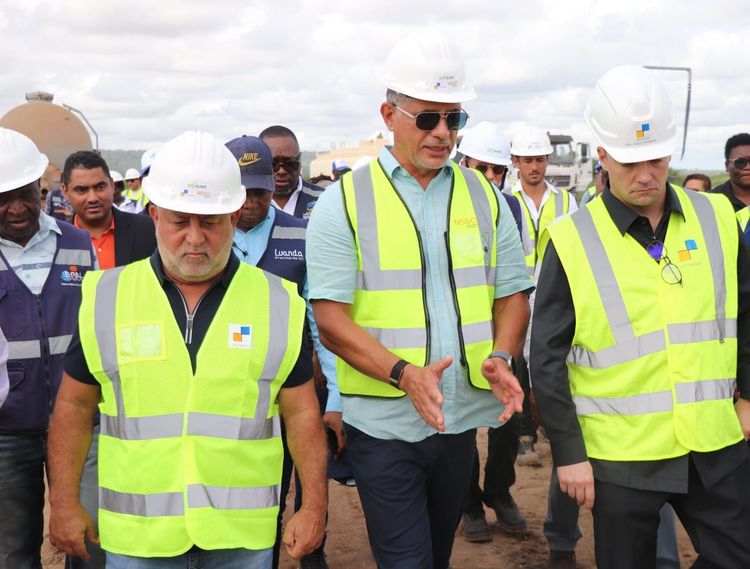

Em Cabo Ledo e Sangano, decorre desde Fevereiro de 2026 um importante projecto de electrificação, com conclusão prevista para Dezembro do corrente ano.

A iniciativa contempla a construção de uma Subestação de 20 MVA, uma Linha de Alta Tensão de 60 kV, redes de Média e Baixa Tensão, iluminação pública e cerca de 2.600 ligações domiciliárias.

Os trabalhos avançam de acordo com o cronograma estabelecido.

No Município da Quissama, os trabalhos de electrificação da Comuna da Muxima prosseguem a bom ritmo.

O projecto prevê a construção de uma Subestação de 60/30 kV com capacidade de 24 MVA, alimentada por uma Linha de Alta Tensão de 60 kV a partir da Subestação de Catete, estando a sua conclusão prevista para Abril de 2027.

Estes projectos integram a estratégia do Executivo de consolidar um sistema eléctrico nacional moderno, resiliente e inclusivo, capaz de responder ao crescimento da procura energética, apoiar o processo de diversificação económica do País e criar condições estruturantes para a geração de emprego e o aumento da actividade produtiva nas comunidades beneficiadas.

Ao expandir a rede eléctrica para estas localidades, o Estado cria melhores condições para o funcionamento de escolas, unidades sanitárias e demais serviços públicos, reforça a segurança comunitária, estimula o empreendedorismo local e potencia a criação de oportunidades de emprego directo e indirecto.

A disponibilidade de energia fiável favorece igualmente a instalação de novos negócios, o desenvolvimento da agricultura, do turismo, do comércio e de pequenas indústrias, contribuindo para o aumento do rendimento das famílias e para a melhoria sustentável da qualidade de vida das populações.

Com estas realizações, o Ministério da Energia e Águas reafirma o compromisso do Executivo com a universalização progressiva do acesso à energia eléctrica, enquanto instrumento fundamental de desenvolvimento, inclusão social, criação de emprego, combate à pobreza e transformação económica de Angola.

Fonte: GTICII
Governo 09-06-2026
APROVEITAMENTO HIDROELÉCTRICO DE CACULO CABAÇA ATINGE NOVOS MARCOS DE EXECUÇÃO E REFORÇA ESTRATÉGIA NACIONAL DE DESENVOLVIMENTO

O Executivo angolano continua firmemente empenhado na implementação de infra-estruturas estratégicas estruturantes, orientadas para o reforço da capacidade energética nacional, dinamização da economia e melhoria das condições de vida das populações.

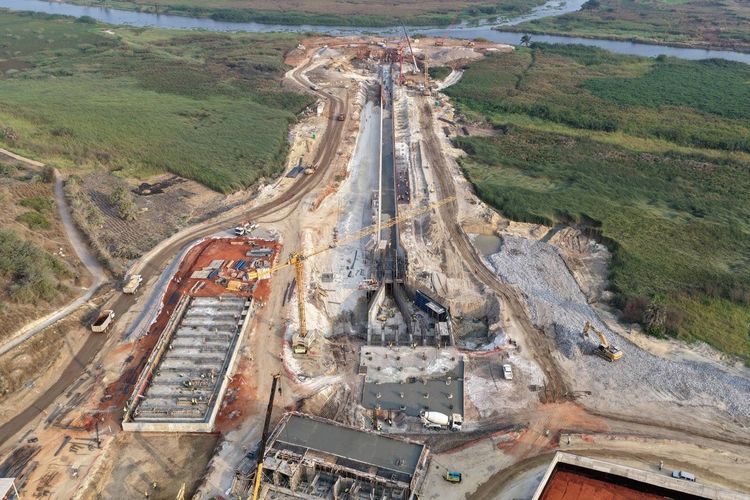

Neste quadro, o Aproveitamento Hidroeléctrico de Caculo Cabaça, localizado na província do Cuanza Norte, regista avanços significativos na sua execução, afirmando-se como um dos mais importantes projectos energéticos em curso no continente africano e uma infra-estrutura determinante para o futuro de Angola.

Actualmente, a obra civil ultrapassou os 51% de execução física, enquanto a empreitada geral atingiu os 49%, reflectindo o ritmo consistente de implementação do projecto e o compromisso do Executivo, sob liderança do Presidente da República, João Manuel Gonçalves Lourenço, com a consolidação das bases estruturais do desenvolvimento nacional.

Coordenado pelo Ministério da Energia e Águas, o empreendimento integra os projectos prioritários do Governo para o aumento da oferta de energia eléctrica, reforço da segurança energética e promoção do crescimento económico sustentável.

Implantado no troço médio do rio Kwanza, o projecto permitirá adicionar 2.172 MW à rede eléctrica nacional, reforçando significativamente o Sistema Eléctrico Nacional e contribuindo para maior estabilidade e fiabilidade no fornecimento de energia.

A infra-estrutura contempla uma barragem, uma central hidroeléctrica subterrânea em caverna e um circuito hidráulico subterrâneo com mais de cinco quilómetros de extensão, incluindo quatro grupos geradores principais de 530 MW cada e uma central ecológica adicional de 52 MW.

Com previsão de entrada em funcionamento do primeiro grupo em meados de 2027, o Aproveitamento Hidroeléctrico de Caculo Cabaça constitui uma peça central da estratégia nacional de transição energética, permitindo expandir o acesso à electricidade, impulsionar a industrialização do país e reforçar a capacidade de exportação de energia para a região, com base em energia limpa, renovável e sustentável.

Para além da sua dimensão energética, o projecto representa igualmente um importante instrumento de transformação económica e social, através da geração de empregos, dinamização da economia nacional, promoção do empresariado angolano e qualificação da mão-de-obra nacional.

O Executivo angolano reafirma, assim, a sua visão estratégica de construção de uma Angola moderna, industrializada, energeticamente segura e socialmente mais inclusiva, através da implementação de projectos estruturantes capazes de assegurar crescimento sustentável, geração de riqueza e prosperidade para todos os angolanos.

Fonte: GTICII
